为水库“减负” 为黄河“通脉”

——2026年度黄河上中游重点水库联合排沙调度纪实


为水库“减负” 为黄河“通脉”——2026年度黄河上中游重点水库联合排沙调度纪实

【字体:  大   中   小 】     打印      2026-09-30 19:37      来源: 黄河网

本站记者 栗方 陈汉

九月的黄河,刚刚经历了一场为水库“减负”、为母亲河“通脉”的特殊“呼吸”。

9月12日8时,甘肃永靖。刘家峡水库出库流量从500立方米每秒提升至800立方米每秒,4小时后,加大至1350立方米每秒。裹挟着坝前蓄积清水的黄河水,冲出峡谷,向下游奔涌而去。

这不是一场突如其来的洪水,而是一次精心策划的“人造洪峰”。16天里,这股由龙羊峡、刘家峡水库人工塑造的洪峰,像“接力赛”一样,从黄河上游一路传递到中游,依次穿过沙坡头、青铜峡、海勃湾、万家寨、龙口、天桥6座水库。

9月27日2时26分,随着万家寨水库机组并网发电,2026年度黄河上中游重点水库联合排沙调度正式收官。这是参与水库数量历年最多的一次上中游联合排沙调度,也是黄河水沙关系调节从下游“悬河”治理向上游水库群减淤延伸的又一实践。

为水库减淤定路线

水少沙多、水沙关系不协调,是黄河复杂难治的症结所在。

黄河宁蒙河段大部分属于冲积型河道,主流摆动剧烈,游荡性河段较长,河道逐年淤积抬高,目前局部河段已形成新“悬河”。与此同时,黄河上中游骨干水库群的库容也在被泥沙不断蚕食。

“年复一年,水库的库容被沙子越占越多,供水、发电都受到影响,大坝的寿命也会打折扣。”黄委防御局局长季利这样描述水库面临的困境,“黄河上中游联合排沙,重在恢复水库有效库容、调整库区淤积形态、维护河道中水河槽。”

排出去的是泥沙,守住的是水库的库容和寿命。

从2023年起,黄委抓住每年9月宁蒙灌区停灌的窗口期,连续4年组织联合排沙。2023年至2025年,连续3年累计排沙3.51亿吨,充分验证了基于“洪水塑造”理念实现均衡输沙的可行性。

2026年,天桥水库首次加入,参与联合调度的水库增至8座,其中重点排沙水库达6座,数量为历年最多。调度链条从龙羊峡一直延伸到晋陕峡谷出口,覆盖上下游、左右岸,涉及多单位、多工程、多目标,时间窗口有限,技术标准极高。

“过去黄河保护治理是‘与泥沙搏斗’,今天是‘给洪水定路线图、为泥沙排时间表’。”参与调度方案编制的黄委防御局方案处处长张丙夺感慨。

按照“安全可控、统筹兼顾”原则,立足“洪水塑造”试点定位,黄委精细制定方案、周密安排部署,一场跨越千里的水沙调控在九曲黄河上展开。

停灌窗口里的一场“接力赛”

联合排沙,关键在于“精准”二字。水头从上游到下游,要一棒一棒地交接,每一棒都要恰好到达,每一棒都要精准发力。

9月12日8时,第一棒出发。刘家峡水库先后按800、1350立方米每秒下泄,龙羊峡水库同步调整节奏,与刘家峡形成“梯级配合”。经过反复推演,调度方案明确:要在兰州水文站塑造出1500立方米每秒、持续7天左右的流量过程。

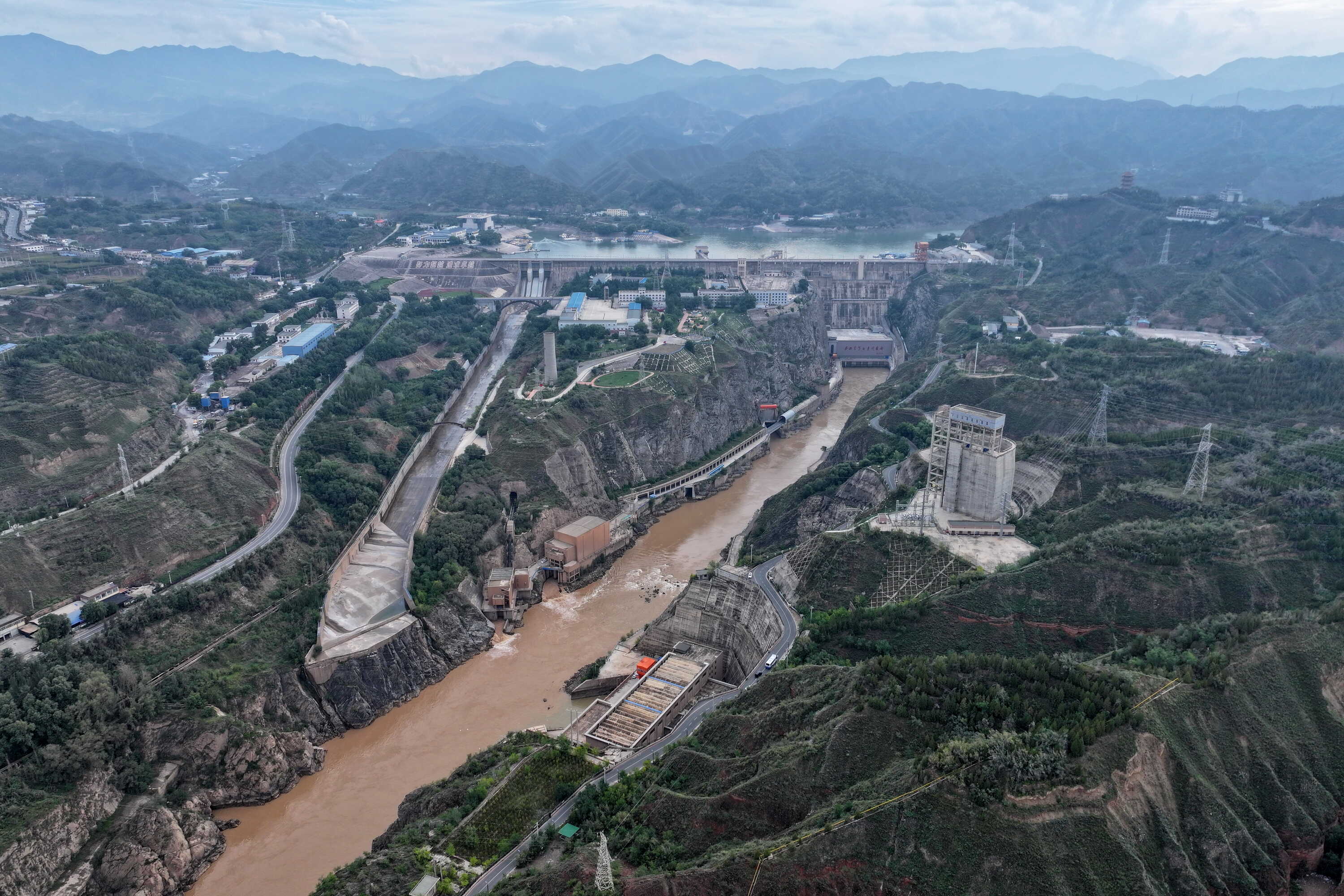

刘家峡水库及黄河主河道 李佳雯 摄

“实际流量维持在1500至1600立方米每秒,水量达9.75亿立方米,与方案基本一致。”兰州水文站站长陈国梁说。

此时,宁蒙灌区正值停灌窗口期。今年,由于宁夏东干渠灌域受旱情影响推迟停灌,黄委与当地水利部门反复沟通协商,科学确定排沙调度时机,将启动时间精准锁定在9月12日。

“停灌窗口期就那么十几天,错过就要等到明年。”黄委防御局方案处副处长杨会颖说,调度方案里的每一个时间节点,都是和灌区管理单位反复“对表”对出来的。

水头进入黄河宁夏、内蒙古河段。根据洪水传播规律,各水库依次完成预泄、对接、敞泄(低水位排沙)、回蓄全过程调度。

沙坡头水库作为“首站承接”,9月12日5时开始预泄,进行短历时强冲刷,恢复坝前冲刷漏斗;海勃湾水库作为“中游枢纽”,13日0时开始预泄,敞泄排沙,维持主河槽贯通;青铜峡水库作为“关键节点”,14日6时预泄,低水位排沙,清除坝前淤积体。9月17日23时龙口水库预泄,18日15时55分万家寨水库预泄,两库“接力”进入联合敞泄排沙阶段。

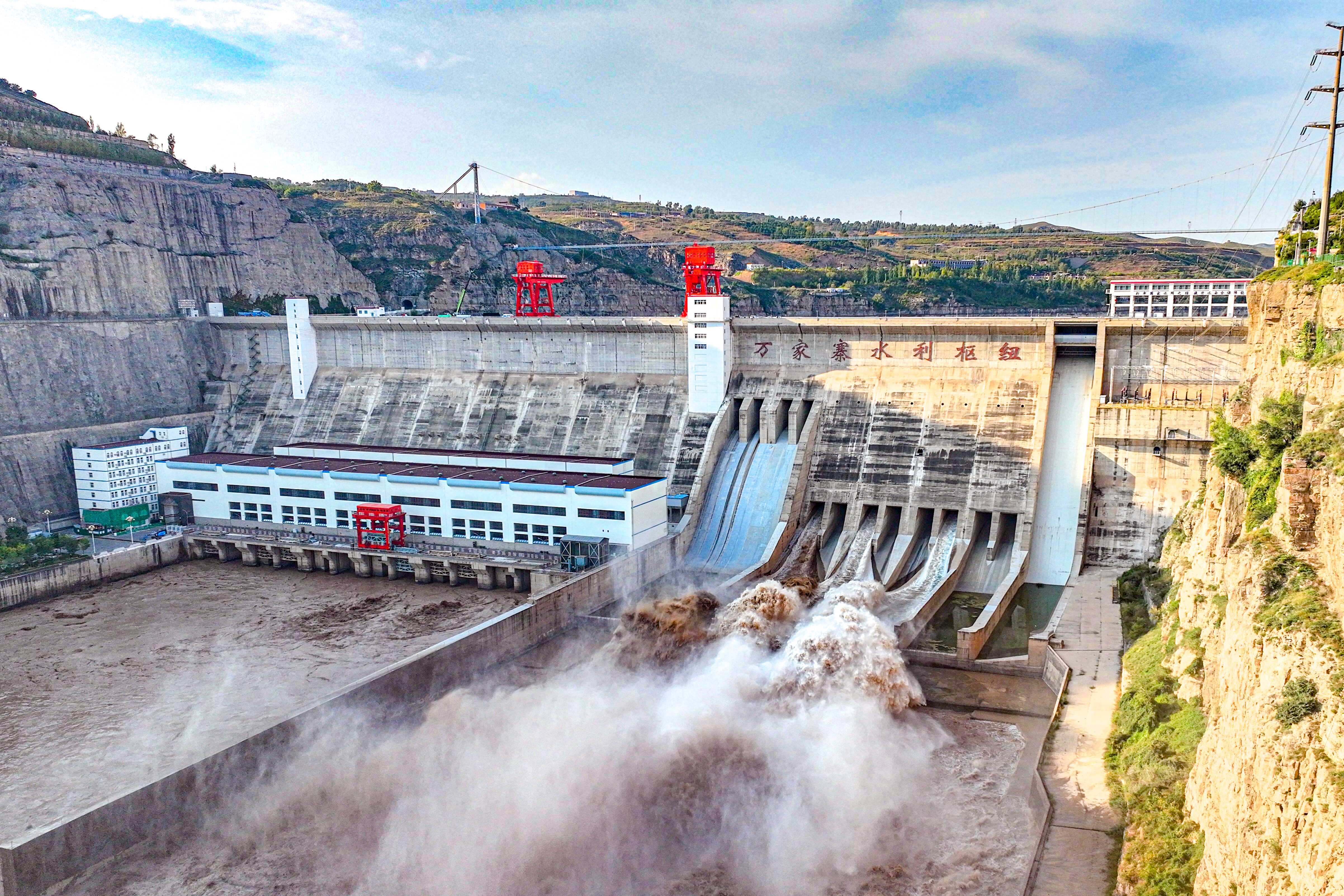

万家寨水利枢纽提闸排沙 常江 摄

万家寨公司采用“龙先万后、错峰推进”的梯级调度模式,回蓄阶段则反向错峰。天桥水库作为首次纳入调度的“跟排”水库,18日2时预泄,随万家寨水库排沙而排沙,减轻库区淤积。

这场“接力赛”没有发令枪,但每一棒的交接都精确到小时。数据显示,2026年联合排沙期间,小川水文站至头道拐水文站“人造洪峰”实际传播历时为181小时,与方案设计的186小时高度接近;各河段实际传播时间与方案总体吻合,水库预泄和入库大流量过程实现了精准对接。

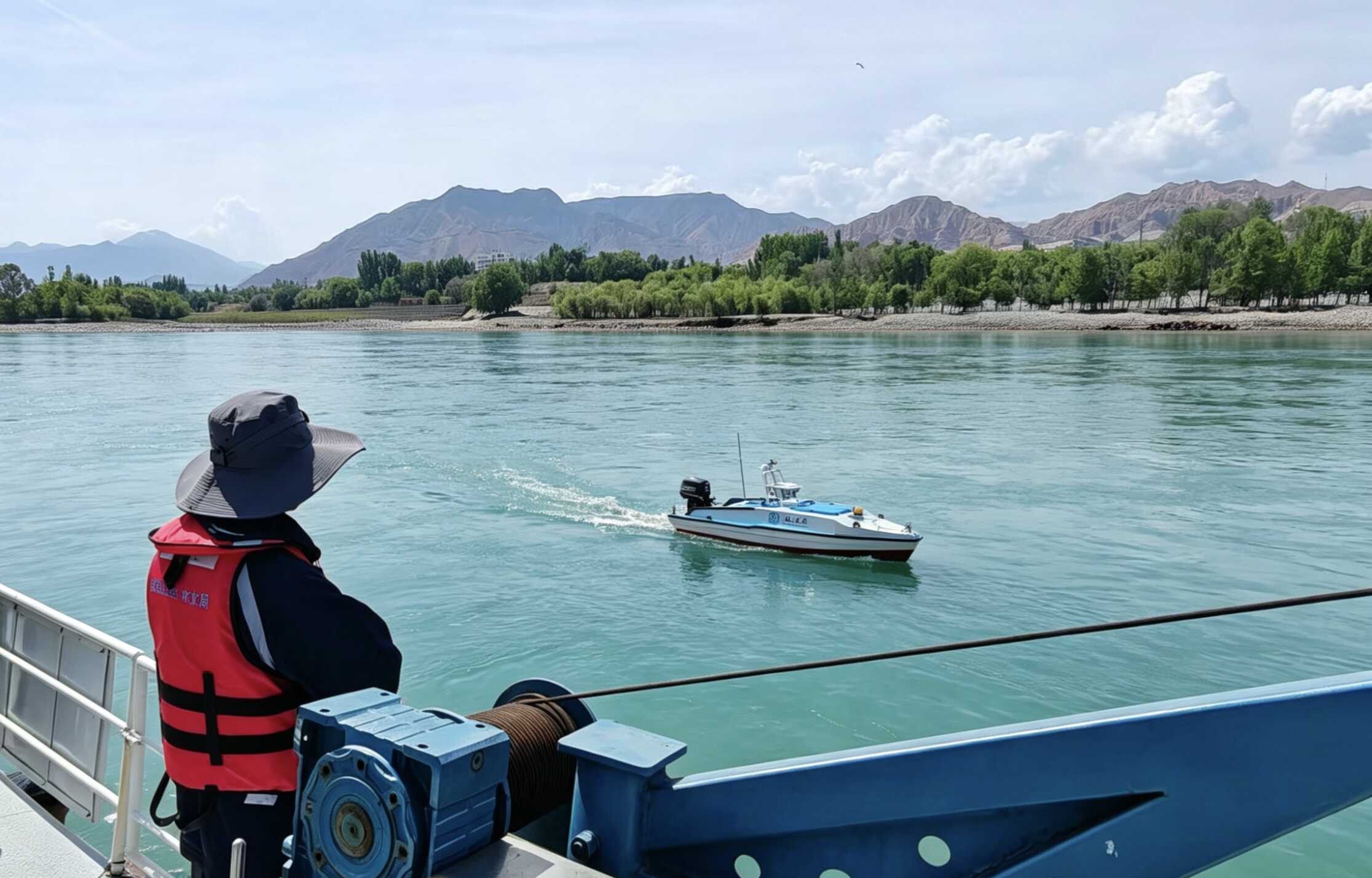

潼关水文站采用无人船开展流量测验 王伟 摄

“这背后,是我们对各水库调控指标的精准制定与动态优化——如沙坡头对接水位从1237米优化至1236.5米,青铜峡从1150米优化至1147米,每一项指标的微调,都凝结着历年实践的经验与科学的演算。”黄科院湖库研究所工作人员王强介绍道。

看不见的“手”托举水沙调控

让这场“接力赛”精准运转的,是一套看不见的“智慧大脑”。

2026年7月,黄科院启动技术工作,以水库河道泥沙联合调度、多年接续调节技术和全河均衡输沙理念为支撑,开展多方案比选。

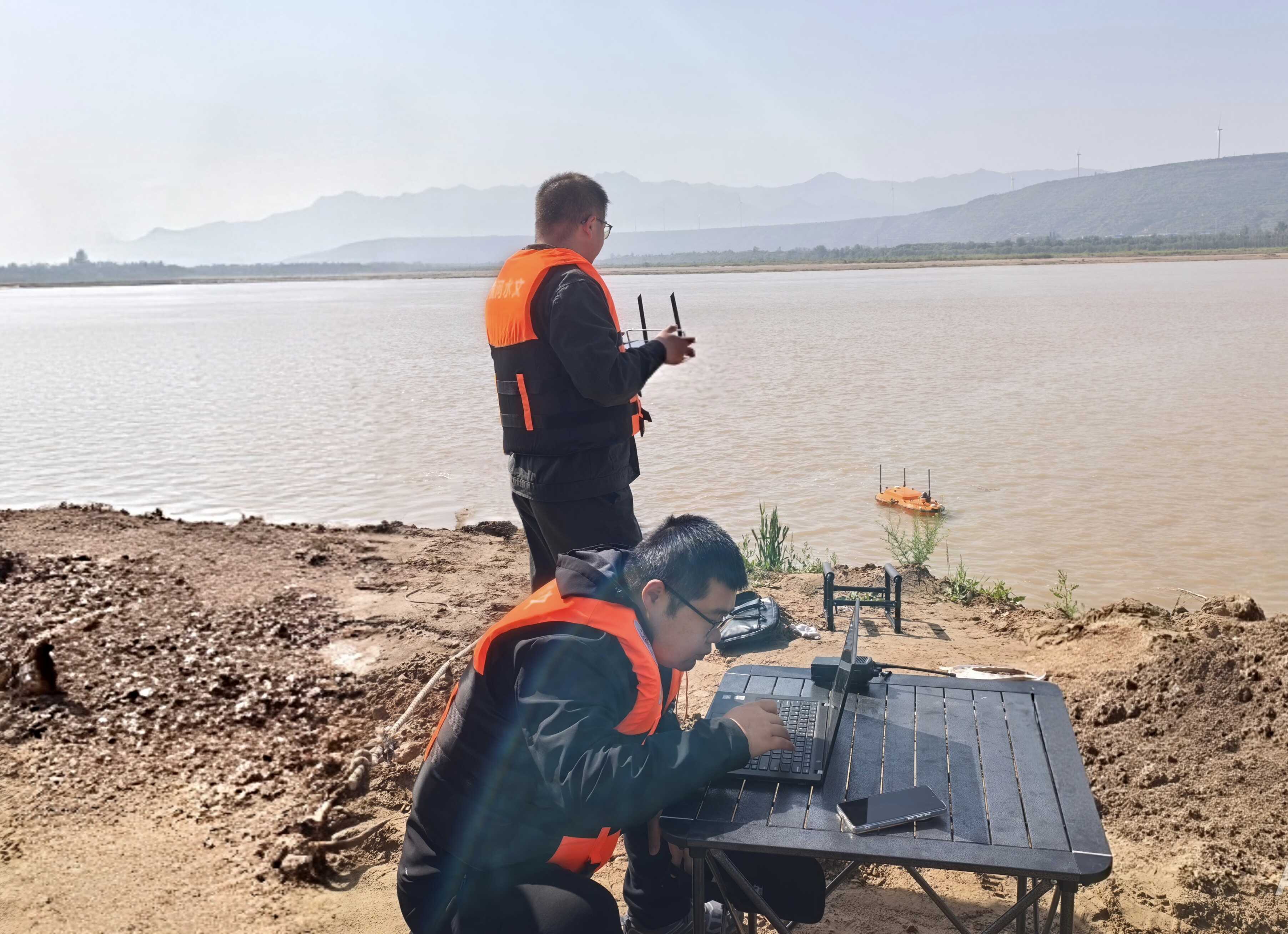

值得一提的是,在方案制定初期,黄科院同步编制了测量方案,派出5个测量小组,自筹经费对沙坡头、青铜峡、海勃湾、万家寨和龙口5座水库重点库段进行排沙前后的地形测量,涉及测量面积近40平方千米,真正做到了“测排同步”,为掌握库区冲淤变化获取了宝贵的第一手数据。

水头未到,准备先行。“调度启动前,我们提前向甘肃、宁夏、内蒙古、山西、陕西等省(区)发出通知,安排部署责任落实、水文监测预报预警、涉水安全管理等工作,确保排沙调度安全有序。”黄委防御局防汛调度处副处长齐亮说。

黄科院测量小组开展万家寨库区排沙前测量 黎思恒 摄

黄科院外业工作组在青铜峡库区开展排沙期查勘 李高扬 摄

排沙调度期间,黄科院内业团队实时跟踪河道水沙演进,配合黄委防御局编制日调度方案单15期;外业工作组则奔赴6座水库及重点河段,现场查勘水库调度和河道大流量过程演进情况。内外业相结合,实时提出水库优化调度建议。

“下泄流量和库水位下降节奏要匹配,降得太快坝前冲刷效果不好,降得太慢水头就浪费了。”万家寨公司现场技术人员介绍,依托数字孪生泥沙调度系统,可实时滚动研判水沙情势,“系统每半小时更新一次数据,调度指令据此动态调整。”

而在各水文站,大流量、高含沙洪水正是开展比测攻关的有利时机。

联合排沙期间,黄河上中游相关水文站加密监测,利用在线光电测沙仪、雷达测速枪等新仪器新设备,实测流量218次、输沙率39次、单沙526次,以高精度、高频次监测数据支撑调度决策。

水沙相济大河安

9月26日20时,万家寨水库回蓄至954.42米。27日2时26分,机组并网发电,黄河水重新归于平静。

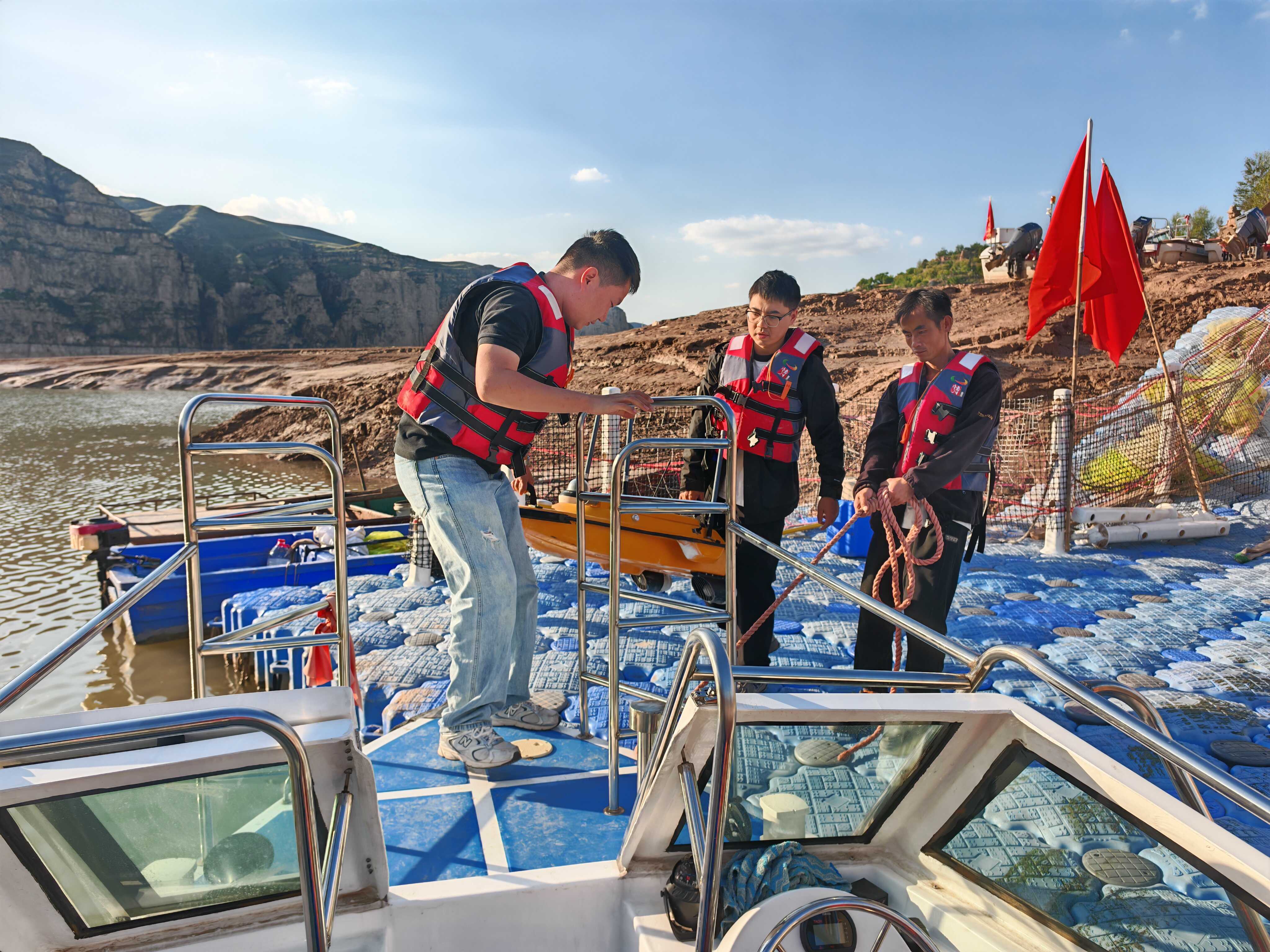

循化水文站职工用智慧水文艇开展流量测验 马海明 摄

最终的数据显示此次排沙调度效果显著:沙坡头、青铜峡、海勃湾、万家寨、龙口和天桥6座水库分别排沙197万吨、699万吨、1713万吨、3044万吨、3267万吨和2215万吨,合计排沙1.11亿吨,合计冲刷4769万吨。

“通过本次联合排沙调度,沙坡头、青铜峡、海勃湾等水库库区淤积形态得到有效调整,万家寨、龙口水库基本实现年度冲淤平衡目标。”黄委防御局局长季利介绍。

这场调度的意义,远不止于一份排沙成绩单。联合排沙调度期间,小浪底水库全力拦蓄上中游水库排沙水量,三门峡水库配合小浪底水库适当提前拦蓄,同声相应、同频共振,体现了全河“一盘棋”的调度思维。

2023年首次探索,2024年规模扩大,2025年持续验证,2026年天桥水库加入、模式成熟——经过连续4年实践检验,联合排沙调度模式已形成“上游水库补水造峰—下游水库逐级预泄、对接、排沙、回蓄”的标准化调度流程,具备了可复制、可推广的条件。

于梯级间调沙,在奔涌中通脉。这场接力,黄河人永远在路上。
